截至2016年3月3日,二期灌区工程开工至目前累计完成投资211584万元,占工程概算投资49.1365亿元的43.1%。其中:建安及临时工程109870万元,征地及移民费用62395万元,其它费用39319万元。2016年力争实现全年工程投资8亿元。其中,骨干工程完成投资4亿元,中小工程完成投资2.6亿元,完成征地移民及其他投资1.4亿元。

武引二期灌区工程金峰水库沥青混凝土心墙正式开始填筑,计划年底坝体全断面填筑至435高程。

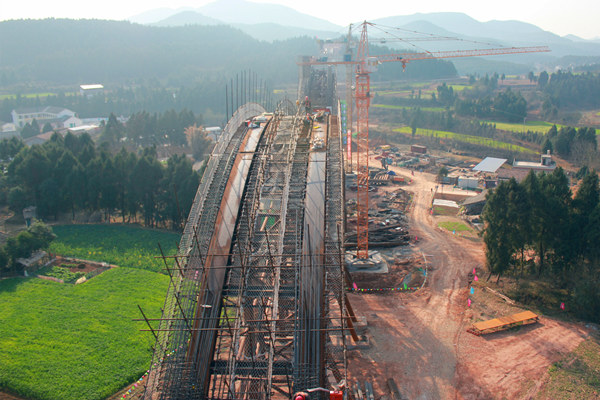

武引二期西梓干渠7标段二洞桥渡位于梓潼县二洞乡,横跨二洞河,全长518.5米,设计流量为24立方米每秒,沟谷段布置为5连拱拱式渡槽结构,拱跨为80m,拱高20m。图为1#拱圈与2#拱圈正在施工中。

武引二期西梓干渠2标段九根柏倒虹管完成基础开挖及钢筋混凝土浇筑,完成管身段下部120°钢筋混凝土浇筑70m。

武引二期西梓干渠3标段宏仁渡槽(总长1411米)已完成浇筑渡槽槽身共113跨,共计1381米。

武引二期西梓干渠5标刘家山隧洞开挖、一次支护及底板砼浇筑完毕,正在进行边顶拱砼浇筑。

绵阳市盐亭县境内西梓干渠第十三标九龙山暗渠(全长632米,工程投资235万元,现已完成全部基础开挖,完成70%暗渠混凝土浇筑。
